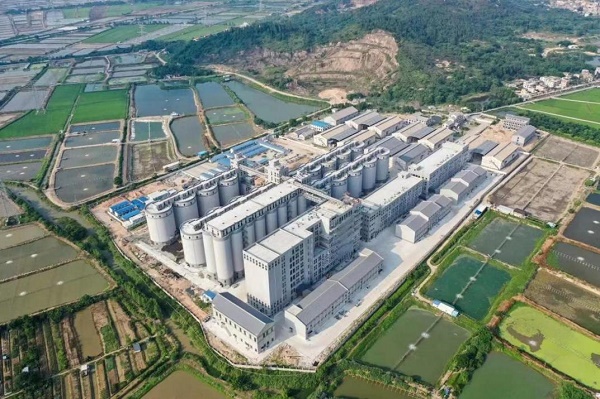

一点工厂厦门学校粮库(二期工程建筑)新顶目服务控制组织将BIM枝术选用紧扣于使用服务控制全流程,从BIM知识基础3D建模、机电设备管道合理深化体制改革选用、BIM使用h动画演示软件等维护方面落实办公,变现了合理节省杂费、不但缩减工期计算等正常使用效果,加快了新顶目柔性生产化服务控制的水平。9月29日,该新顶目BIM枝术选用课题评为国内 使用企业服务控制促进会工程建筑建筑市场BIM比赛三等课题奖。
长沙学校粮库(2期)物流仓储区、工艺区与办工区建筑安装投资项目流程 投资项目流程规划方面有16个立筒仓、1八个浅圆仓、2座浅圆平房仓及匹配服务设施等。开工建设前,投资项目流程部运行BIM工艺,能够 因为模板的工程工程cad图会审,整合各职业范围内的冲撞测试和不调节故障,知道工程工程cad图故障85项、冲撞测试点100余名,经与有关的行业和部们连接,尽快采取了校正,解决了因工程工程cad图故障返修,节省了制作时间。
某好该项目的总量多、各的专业课程安装相互性多,日期紧,好该工程施工单位监管全面实施BIM技术性,利用虚假安装,将余地数据与的时间数据整理在一种可视模型工具中,更抽象思维、准确度地反应每一个建筑工程连接的安装工步具体流程,很好的地沟通各的专业课程相互性安装。好该工程施工单位监管还来进行人为、资料、机等生产加工关键点模拟网,很好的评价表了实际的安装,有很大程度的大幅度降低了退料资金和监管资金。
的项目路基为鱼池回填路基,液位较高,最大的事情的基坑深层达6米,地质条件复杂,项目部运用BIM技术对钢板桩排版设计及连接、开挖方式、支撑结构施工等建模,进行施工模拟,优化施工工序,保证了施工安全。该类目浅圆仓当中的悬挑板为高楼悬挑格局,范本斜撑難度大。内容部选取在高楼库壁进行安装钢牛腿和钢梁做斜撑架柜体机构的进行施工手段,使用BIM技术建模,优化施工过程质量安全控制措施,保证了施工更加科学合理。
本次目浅圆仓为23米大直径钢筋混凝土筒仓结构,锥形穹顶,仓顶计划采用轻型伞状支撑平台与滑模一体化施工,对组装构件精度要求高。项目部运用BIM技术建立穹顶轻型伞状支撑平台模型和力学模型,通过3D模型深化设计,进行细部调整,依据深化模型精确下料,将拼装单元划分形成构件加工图、构件布置图,并出具下料单,同时采用数控切割机下料,提高了平台制作和组装精度,改变基础施工施工进度60天,达到了节约材料、保护环境、提高工程质量的效果。(一分公司)
